Tại sao một số doanh nghiệp bứt phá ngoạn mục, trong khi công ty của bạn vẫn mắc kẹt trong vòng lặp “chữa cháy” các vấn đề vận hành? Rất có thể đối thủ của bạn đã biết và đang âm thầm áp dụng DMAIC phương pháp đã giúp General Electric tiết kiệm hàng tỷ USD để biến mọi vấn đề thành lợi thế cạnh tranh. Bài viết này từ CEO360 sẽ cung cấp cho bạn tấm bản đồ 5 bước để ngừng “đoán mò” và bắt đầu giải quyết triệt để các lỗ hổng đang bào mòn lợi nhuận của doanh nghiệp.

DMAIC là gì?

DMAIC là viết tắt của 5 giai đoạn: Define (Xác định), Measure (Đo lường), Analyze (Phân tích), Improve (Cải tiến) và Control (Kiểm soát). Đây là phương pháp quản lý chất lượng cốt lõi trong hệ thống Six Sigma, được phát triển bởi Motorola vào những năm 1980 và sau đó được General Electric phổ biến rộng rãi.

Khác với các phương pháp cải tiến truyền thống dựa vào kinh nghiệm và cảm tính, DMAIC hoạt động theo nguyên tắc khoa học: mọi quyết định đều phải dựa trên dữ liệu thực tế, phân tích định lượng và kiểm chứng kết quả. Điều này giúp doanh nghiệp tránh được những quyết định sai lầm tốn kém và đảm bảo hiệu quả cải tiến bền vững.

Chu trình DMAIC đặc biệt phù hợp khi doanh nghiệp đã có quy trình vận hành nhưng đang gặp vấn đề về hiệu suất, chất lượng hoặc chi phí. Thay vì xây dựng lại từ đầu, phương pháp này giúp tối ưu hóa những gì đang có một cách có hệ thống.

Nguồn gốc và ý nghĩa của DMAIC

DMAIC được phát triển bởi Motorola vào những năm 1980 như một phần của chương trình Six Sigma hệ thống quản lý chất lượng nhằm giảm thiểu sai sót xuống mức thấp nhất (dưới 3,4 lỗi trên 1 triệu cơ hội). Sau đó, General Electric dưới thời CEO Jack Welch đã phổ biến rộng rãi phương pháp này, giúp tập đoàn tiết kiệm hàng tỷ USD.

DMAIC là phương pháp quản lý chất lượng cốt lõi trong hệ thống Six Sigma
DMAIC là phương pháp quản lý chất lượng cốt lõi trong hệ thống Six Sigma

Tại Việt Nam, DMAIC đang được các doanh nghiệp sản xuất, logistics, dịch vụ tài chính áp dụng để cải thiện năng suất lao động, giảm thời gian chu kỳ và nâng cao trải nghiệm khách hàng.

Mối liên hệ giữa DMAIC và Six Sigma

DMAIC là xương sống của Six Sigma, đóng vai trò như “bản đồ hành trình” hướng dẫn đội ngũ cải tiến đi từ phát hiện vấn đề đến giải pháp bền vững. Nếu Six Sigma là triết lý quản trị chất lượng tổng thể, thì DMAIC là công cụ thực thi cụ thể.

Các dự án Six Sigma thường được dẫn dắt bởi Green Belt hoặc Black Belt những chuyên gia được đào tạo bài bản về DMAIC và các công cụ thống kê. Tuy nhiên, doanh nghiệp vừa và nhỏ vẫn có thể áp dụng DMAIC ở quy mô đơn giản hơn mà không cần chứng chỉ chính thức.

Lợi ích của DMAIC là gì?

Theo báo cáo của Tổng cục Thống kê năm 2024, năng suất lao động của Việt Nam chỉ bằng 7,3% Singapore và 38,5% Thái Lan. Một trong những nguyên nhân chính là quy trình vận hành chưa được tối ưu hóa và thiếu phương pháp quản lý khoa học.

DMAIC mang lại những lợi ích thiết thực cho doanh nghiệp Việt:

  • Giảm chi phí vận hành: Bằng cách xác định và loại bỏ các hoạt động lãng phí, doanh nghiệp có thể tiết kiệm từ 15-30% chi phí vận hành mà không cần đầu tư thêm thiết bị hay công nghệ mới.
  • Nâng cao chất lượng sản phẩm/dịch vụ: Phương pháp này giúp phát hiện nguyên nhân gốc rễ của các lỗi, từ đó giảm tỷ lệ sản phẩm lỗi và tăng sự hài lòng của khách hàng.
  • Tăng năng suất lao động: Khi quy trình được tối ưu, nhân viên làm việc hiệu quả hơn, giảm thời gian chờ đợi và các công đoạn không cần thiết.
  • Ra quyết định dựa trên dữ liệu: Thay vì dựa vào cảm tính hay kinh nghiệm cá nhân, các nhà quản lý có cơ sở khoa học để đưa ra quyết định chính xác.
  • Tạo văn hóa cải tiến liên tục: DMAIC không chỉ giải quyết vấn đề trước mắt mà còn xây dựng tư duy cải tiến liên tục trong toàn tổ chức.

Đối với các doanh nghiệp sản xuất, thương mại điện tử, dịch vụ logistics hay ngân hàng tại Việt Nam, việc áp dụng DMAIC không còn là lựa chọn mà đang trở thành yêu cầu bắt buộc để duy trì sức cạnh tranh.

Quy trình triển khai DMAIC trong doanh nghiệp là gì?

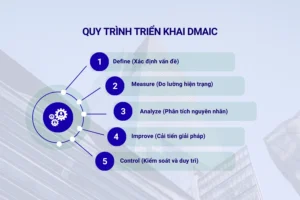

Quy trình triển khai DMAIC
Quy trình triển khai DMAIC

Bước 1: Define (Xác định vấn đề)

Giai đoạn Define tập trung vào việc làm rõ vấn đề cần giải quyết, phạm vi dự án và mục tiêu cụ thể. Đây là bước quan trọng nhất vì nếu xác định sai vấn đề, toàn bộ nỗ lực sau này sẽ đi sai hướng.

Các hoạt động chính:

  • Xác định quy trình có vấn đề (ví dụ: tỷ lệ hàng lỗi cao, thời gian giao hàng chậm)
  • Định nghĩa rõ ràng vấn đề bằng số liệu (ví dụ: “Tỷ lệ khiếu nại khách hàng tăng 15% trong quý I/2026”)
  • Xác định CTQ (Critical to Quality) yếu tố chất lượng quan trọng nhất đối với khách hàng
  • Lập Project Charter: tài liệu mô tả mục tiêu, phạm vi, thành viên nhóm, timeline

Ví dụ thực tế: Một doanh nghiệp may mặc phát hiện tỷ lệ sản phẩm bị trả lại do lỗi đường may tăng từ 2% lên 5%. Họ xác định vấn đề cụ thể: “Giảm tỷ lệ lỗi đường may xuống dưới 2% trong vòng 3 tháng”.

Bước 2: Measure (Đo lường hiện trạng)

Giai đoạn Measure thu thập dữ liệu định lượng về hiện trạng quy trình để có baseline (điểm chuẩn) so sánh sau khi cải tiến.

Các hoạt động chính:

  • Xác định các chỉ số đo lường (KPI) phù hợp
  • Thu thập dữ liệu từ hệ thống hiện tại (ERP, CRM, báo cáo sản xuất)
  • Đánh giá độ tin cậy của hệ thống đo lường (Measurement System Analysis – MSA)
  • Vẽ sơ đồ quy trình hiện tại (Process Map) để hiểu rõ luồng công việc

Công cụ thường dùng:

  • Biểu đồ Pareto: xác định 20% nguyên nhân gây ra 80% vấn đề
  • Biểu đồ kiểm soát (Control Chart): theo dõi biến động quy trình theo thời gian
  • Histogram: phân tích phân phối dữ liệu

Lưu ý: Nhiều doanh nghiệp Việt Nam gặp khó khăn ở bước này do thiếu hệ thống thu thập dữ liệu tự động. Giải pháp là bắt đầu với việc ghi chép thủ công có kỷ luật trong 2-4 tuần để có đủ dữ liệu mẫu.

Bước 3: Analyze (Phân tích nguyên nhân)

Analyze là giai đoạn “đào sâu” để tìm ra nguyên nhân gốc rễ (root cause) của vấn đề, thay vì chỉ xử lý triệu chứng bề mặt.

Các hoạt động chính:

  • Sử dụng sơ đồ xương cá (Fishbone Diagram) để liệt kê các nguyên nhân tiềm ẩn
  • Áp dụng kỹ thuật “5 Why” (Hỏi tại sao 5 lần) để đi đến nguyên nhân sâu xa
  • Phân tích tương quan giữa các biến số bằng công cụ thống kê
  • Xác định các yếu tố X quan trọng ảnh hưởng đến kết quả Y

Ví dụ thực tế: Quay lại case doanh nghiệp may mặc, sau khi phân tích, họ phát hiện nguyên nhân gốc rễ không phải do tay nghề công nhân kém, mà do:

  • Ánh sáng tại khu vực may không đủ chuẩn (dưới 500 lux)
  • Kim máy may bị mòn nhưng không được thay định kỳ
  • Thiếu quy trình kiểm tra chất lượng giữa các công đoạn

Bước 4: Improve (Cải tiến giải pháp)

Giai đoạn Improve tập trung vào thiết kế, thử nghiệm và triển khai các giải pháp nhằm loại bỏ nguyên nhân gốc rễ đã xác định.

Các hoạt động chính:

  • Brainstorming các giải pháp khả thi
  • Đánh giá và lựa chọn giải pháp tối ưu (dựa trên chi phí, thời gian, hiệu quả)
  • Thử nghiệm giải pháp ở quy mô nhỏ (pilot test)
  • Đo lường kết quả và điều chỉnh nếu cần
  • Triển khai rộng rãi sau khi pilot thành công

Công cụ hỗ trợ:

  • Ma trận đánh giá giải pháp (Solution Selection Matrix)
  • DOE (Design of Experiments): thử nghiệm nhiều biến số cùng lúc
  • Poka-Yoke: thiết kế cơ chế chống lỗi tự động

Kết quả thực tế: Doanh nghiệp may mặc đã triển khai:

  • Nâng cấp hệ thống chiếu sáng đạt chuẩn 750 lux
  • Lập lịch thay kim máy định kỳ mỗi 8 giờ vận hành
  • Bổ sung điểm kiểm tra chất lượng sau mỗi 50 sản phẩm

Sau 1 tháng pilot, tỷ lệ lỗi giảm từ 5% xuống 1,8%.

Bước 5: Control (Kiểm soát và duy trì)

Control là giai đoạn cuối cùng nhưng không kém phần quan trọng, đảm bảo các cải tiến được duy trì lâu dài và không tái phát vấn đề cũ.

Các hoạt động chính:

  • Xây dựng quy trình chuẩn hóa
  • Thiết lập hệ thống giám sát liên tục (dashboard, báo cáo tự động)
  • Đào tạo nhân viên về quy trình mới
  • Lập kế hoạch phản ứng khi phát hiện dấu hiệu bất thường
  • Chuyển giao dự án cho bộ phận vận hành

Công cụ kiểm soát:

  • Control Plan: tài liệu mô tả các điểm kiểm soát, tần suất, người chịu trách nhiệm
  • Statistical Process Control (SPC): giám sát quy trình bằng biểu đồ kiểm soát
  • Audit định kỳ để đảm bảo tuân thủ

Bài học: Theo nghiên cứu của ASQ (American Society for Quality), 70% dự án cải tiến thất bại do không có giai đoạn Control hiệu quả. Doanh nghiệp cần gắn KPI của bộ phận vận hành với việc duy trì kết quả cải tiến.

Sự khác nhau giữa DMADV và DMAIC là gì?

Cả DMAIC và DMADV đều là những phương pháp quan trọng trong hệ thống Six Sigma, nhưng chúng phục vụ cho hai mục đích hoàn toàn khác nhau. Việc lựa chọn đúng phương pháp sẽ quyết định sự thành công của dự án.

Tiêu chí DMAIC DMADV
Mục đích chính Cải tiến, tối ưu hóa quy trình/sản phẩm hiện có. Thiết kế, phát triển quy trình/sản phẩm hoàn toàn mới.
Tên gọi Define, Measure, Analyze, Improve, Control Define, Measure, Analyze, Design, Verify
Trường hợp áp dụng Quy trình đang hoạt động nhưng hiệu suất kém, có nhiều lỗi. Doanh nghiệp cần tạo ra sản phẩm mới, dịch vụ mới hoặc quy trình mới.
Ví dụ Giảm thời gian xử lý đơn hàng từ 48h xuống 24h Phát triển một dòng sản phẩm điện thoại thông minh mới.
Kết quả đầu ra Quy trình cũ được cải tiến, hiệu quả hơn. Một sản phẩm hoặc quy trình mới, tối ưu ngay từ đầu.
Trọng tâm Giải quyết vấn đề. Phòng ngừa vấn đề.

Tóm lại:

  • Sử dụng DMAIC khi bạn muốn cải thiện một thứ gì đó đã tồn tại.
  • Sử dụng DMADV khi bạn muốn tạo ra một thứ gì đó hoàn toàn mới.

Đối với hầu hết các doanh nghiệp Việt Nam đang trong giai đoạn tối ưu hóa vận hành, DMAIC là phương pháp phù hợp và mang lại hiệu quả nhanh chóng hơn.

Ví dụ về áp dụng DMAIC và các doanh nghiệp

Ví dụ về áp dụng DMAIC cho doanh nghiệp logistics: Công ty đối mặt với tỷ lệ khiếu nại về thời gian giao hàng trễ hẹn tăng vọt, từ 5% lên đến 18% trong quý gần nhất, gây ảnh hưởng nghiêm trọng đến uy tín và khiến nhiều khách hàng doanh nghiệp lớn dọa cắt hợp đồng. Mục tiêu được đặt ra: “Giảm tỷ lệ giao hàng trễ hẹn xuống dưới 5% trong vòng 4 tháng.”

Quá trình thực thi (Measure, Analyze, Improve):

(M) Đo lường: Nhóm dự án tiến hành theo dõi thời gian thực của 1.000 đơn hàng ngẫu nhiên, ghi nhận chi tiết từng công đoạn: từ khi nhận hàng, xử lý tại kho, phân tuyến, cho đến khi giao thành công. Dữ liệu cho thấy “thời gian chết” tại kho trung tâm chiếm đến 40% tổng thời gian giao hàng.

(A) Phân tích: Sử dụng sơ đồ xương cá và kỹ thuật “5 Whys”, nhóm phát hiện 3 nguyên nhân gốc rễ:

  • Quy trình phân loại hàng hóa thủ công, dễ nhầm lẫn giữa các khu vực.
  • Thời gian chờ đợi để gom đủ hàng cho một tuyến xe quá lâu.
  • Tài xế thường xuất phát trễ hơn 30-45 phút so với lịch trình do không nhận được bộ chứng từ kịp thời.

(I) Cải tiến: Các giải pháp được đưa ra và thử nghiệm:

  • Áp dụng mã vạch (Barcode): Thay vì phân loại bằng mắt, nhân viên sử dụng máy quét để chia hàng, giảm tỷ lệ sai sót từ 15% xuống còn 1%.
  • Tối ưu hóa tuyến đường: Sử dụng phần mềm để phân tuyến tự động thay vì dựa vào kinh nghiệm của điều phối viên, giúp xe chạy đủ tải nhanh hơn.
  • Số hóa chứng từ: Bàn giao lệnh vận chuyển qua ứng dụng di động cho tài xế ngay khi hàng được xếp lên xe, loại bỏ hoàn toàn thời gian chờ đợi.

Kết quả (Control):

  • Sau 2 tháng áp dụng, tỷ lệ giao hàng trễ hẹn giảm từ 18% xuống còn 4.5%, vượt mục tiêu đề ra.
  • Thời gian xử lý trung bình cho một đơn hàng tại kho giảm 35%.
  • Công ty xây dựng quy trình vận hành chuẩn mới, thiết lập dashboard theo dõi tỷ lệ giao hàng đúng giờ theo thời gian thực và đưa chỉ số này vào KPI của bộ phận vận hành để duy trì kết quả bền vững.

Các câu hỏi thường gặp về DMAIC

1. DMAIC có phù hợp với doanh nghiệp dịch vụ không?

Hoàn toàn phù hợp. DMAIC ban đầu được thiết kế cho sản xuất nhưng đã được điều chỉnh thành công cho ngân hàng, bệnh viện, logistics, bán lẻ. Ví dụ: ngân hàng có thể dùng DMAIC để giảm thời gian xử lý hồ sơ vay từ 7 ngày xuống 3 ngày, hoặc một công ty phần mềm có thể giảm số lượng ticket hỗ trợ khách hàng.

2. Cần bao nhiêu người để triển khai một dự án DMAIC?

Đội dự án lý tưởng có 5-7 người, bao gồm: 1 leader (có kiến thức DMAIC), 1-2 người từ bộ phận có vấn đề, 1-2 chuyên gia kỹ thuật, và 1 người phụ trách thu thập, phân tích dữ liệu. Tuy nhiên, doanh nghiệp nhỏ hoàn toàn có thể bắt đầu với một nhóm nòng cốt chỉ 3-4 người.

3. Chi phí triển khai DMAIC là bao nhiêu?

Chi phí lớn nhất là thời gian của nhân sự tham gia dự án. Ngoài ra, có thể có chi phí đào tạo (nếu cần) hoặc đầu tư cho công cụ đo lường. Tuy nhiên, lợi tức đầu tư (ROI) của các dự án DMAIC thường rất cao, có thể đạt 300-500% nhờ vào khoản chi phí tiết kiệm được và hiệu quả gia tăng.

4. DMAIC khác gì với Lean (Sản xuất tinh gọn)?

Lean tập trung vào việc loại bỏ lãng phí (waste) và tăng tốc độ dòng chảy giá trị. DMAIC tập trung vào việc giảm sự biến động (variation) và giải quyết các vấn đề có nguyên nhân không rõ ràng. Cả hai phương pháp này bổ trợ hoàn hảo cho nhau và thường được kết hợp trong các chương trình Lean Six Sigma.

5. Làm sao để biết một dự án DMAIC đã thành công?

Một dự án được xem là thành công khi đáp ứng đủ 3 tiêu chí:

  • Đạt được mục tiêu tài chính và kỹ thuật đã đề ra trong giai đoạn Define.
  • Giải pháp được duy trì bền vững sau khi dự án kết thúc (thường là sau 6-12 tháng).
  • Quy trình mới được chuẩn hóa và đội ngũ vận hành đã tiếp nhận hoàn toàn.

Kết luận

Trong môi trường kinh doanh đầy biến động, việc dựa vào kinh nghiệm hay các giải pháp tình thế để xử lý vấn đề vận hành không còn đủ hiệu quả. DMAIC không chỉ là một công cụ 5 bước, mà là một sự chuyển dịch chiến lược sang tư duy quản trị dựa trên dữ liệu, giúp doanh nghiệp chẩn đoán chính xác “căn bệnh” thay vì chỉ loay hoay xử lý “triệu chứng”.

Với lộ trình rõ ràng từ Define đến Control, DMAIC hỗ trợ nhà quản lý chuyển từ xử lý tình huống sang cải tiến có hệ thống. Đối với doanh nghiệp Việt Nam, áp dụng DMAIC là một khoản đầu tư chiến lược, giúp xây dựng văn hóa cải tiến liên tục, tối ưu nguồn lực và tạo nền tảng cho tăng trưởng bền vững.
