Trong quản lý dự án, việc kiểm soát tiến độ và phân bổ nguồn lực hợp lý luôn là bài toán khó với nhiều doanh nghiệp Việt Nam. Sơ đồ PERT (Program Evaluation and Review Technique) ra đời như một công cụ trực quan, giúp người quản lý nhìn thấy toàn cảnh dự án, xác định công việc then chốt và dự phòng rủi ro về thời gian. Bài viết này từ CEO360 sẽ hướng dẫn chi tiết cách vẽ biểu đồ PERT, phân tích ưu nhược điểm và những nguyên tắc cần lưu ý khi vẽ, giúp doanh nghiệp áp dụng ngay vào thực tế.

Sơ đồ PERT là gì?

Sơ đồ PERT là một kỹ thuật quản lý dự án dạng sơ đồ mạng lưới, được phát triển bởi Hải quân Mỹ vào năm 1958 trong chương trình tên lửa Polaris. Phương pháp này giúp phân tích và biểu diễn các công việc cần thực hiện, mối quan hệ phụ thuộc giữa chúng, cũng như ước lượng thời gian hoàn thành dự án dựa trên xác suất thống kê.

Khác với các công cụ quản lý truyền thống, biểu đồ PERT tập trung vào việc xác định đường găng (critical path) – chuỗi công việc dài nhất quyết định thời gian tối thiểu để hoàn thành toàn bộ dự án. Bất kỳ sự chậm trễ nào trên đường găng đều khiến cả dự án bị trễ deadline.

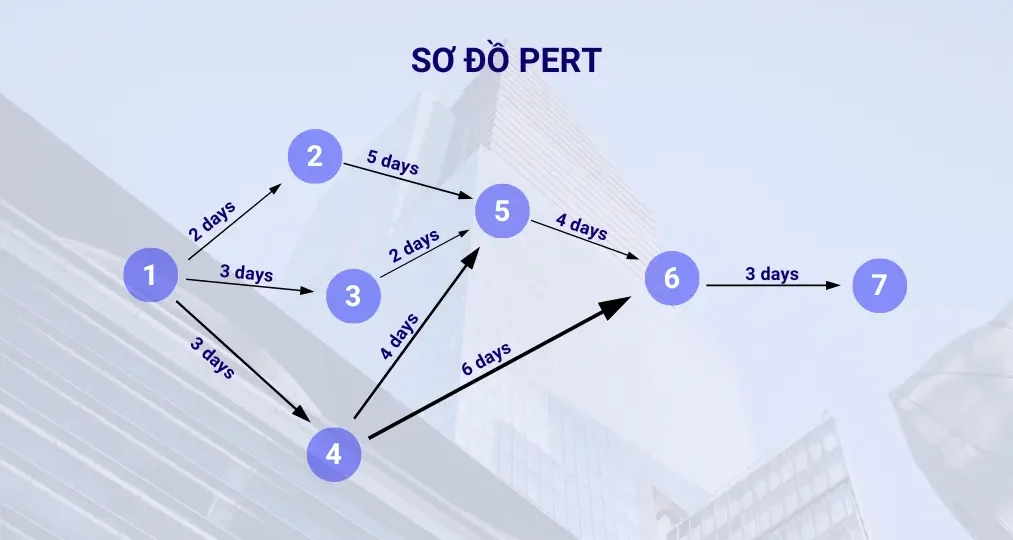

Minh hoạ sơ đồ PERT
Minh hoạ sơ đồ PERT

4 yếu tố cốt lõi trong sơ đồ PERT

Để hiểu và vẽ được sơ đồ PERT chính xác, cần nắm vững bốn thành phần cốt lõi như sau:

Sự kiện (Event/Node)

Sự kiện là các mốc quan trọng đánh dấu điểm bắt đầu hoặc kết thúc của một hoặc nhiều công việc. Trên sơ đồ PERT, sự kiện được biểu diễn bằng hình tròn hoặc hình chữ nhật, bên trong ghi số thứ tự hoặc mã định danh.

Mỗi sự kiện có hai thông số thời gian:

  • Earliest Event Time (EET): Thời điểm sớm nhất có thể đạt được sự kiện này
  • Latest Event Time (LET): Thời điểm muộn nhất được phép đạt sự kiện mà không làm trễ dự án

Công việc (Activity/Task)

Công việc là các nhiệm vụ cụ thể cần thực hiện, tiêu tốn thời gian và nguồn lực. Trên biểu đồ PERT, công việc được thể hiện bằng mũi tên nối giữa các sự kiện, kèm theo ký hiệu và thời gian dự kiến.

Mỗi công việc có ba ước lượng thời gian:

  • Optimistic Time (O): Thời gian ngắn nhất nếu mọi thứ diễn ra thuận lợi
  • Most Likely Time (M): Thời gian khả năng cao nhất dựa trên kinh nghiệm
  • Pessimistic Time (P): Thời gian dài nhất nếu gặp khó khăn

Thời gian kỳ vọng được tính theo công thức: TE = (O + 4M + P) / 6

Thời gian dự trữ (Slack Time/Float)

Thời gian dự trữ là khoảng thời gian mà một công việc có thể bị trễ mà không ảnh hưởng đến thời gian hoàn thành tổng thể của dự án. Đây là chỉ số quan trọng giúp người quản lý biết được công việc nào có thể linh hoạt, công việc nào không.

Công thức tính: Slack = LET – EET hoặc Slack = LS – ES (với LS là Latest Start, ES là Earliest Start)

Công việc có slack = 0 nằm trên đường găng, không được phép trễ. Công việc có slack > 0 có thể điều chỉnh linh hoạt trong phạm vi cho phép.

Đường găng (Critical Path)

Đường găng là chuỗi công việc dài nhất từ điểm bắt đầu đến điểm kết thúc dự án, quyết định thời gian hoàn thành tối thiểu. Tất cả các công việc trên đường găng đều có slack = 0, nghĩa là bất kỳ sự chậm trễ nào cũng làm trễ toàn bộ dự án.

Xác định đường găng giúp:

  • Tập trung giám sát chặt chẽ các công việc then chốt
  • Ưu tiên phân bổ nguồn lực tốt nhất cho các task trên đường găng
  • Đánh giá tác động khi cần rút ngắn thời gian dự án (crashing)

Trong một dự án có thể có nhiều đường găng song song. Nếu rút ngắn thời gian một công việc trên đường găng mà không xử lý các đường găng khác, dự án vẫn không nhanh hơn.

Quy trình 5 bước vẽ sơ đồ PERT từng bước chi tiết

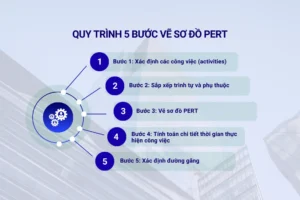

Quy trình 5 bước vẽ sơ đồ PERT
Quy trình 5 bước vẽ sơ đồ PERT

Bước 1: Xác định các công việc (activities)

Đây là bước nền tảng trong cách vẽ sơ đồ PERT. Cần liệt kê đầy đủ tất cả các công việc cần thực hiện để hoàn thành dự án, từ lớn đến nhỏ. Mỗi công việc nên:

  • Có tên gọi rõ ràng, cụ thể
  • Được phân công cho một bộ phận/cá nhân chịu trách nhiệm
  • Có đầu ra (deliverable) đo lường được

Kỹ thuật thực hành: Sử dụng phương pháp Work Breakdown Structure (WBS) để chia nhỏ dự án thành các gói công việc. Tổ chức buổi brainstorming với team để đảm bảo không bỏ sót nhiệm vụ nào.

Bước 2: Sắp xếp trình tự và phụ thuộc

Xác định mối quan hệ giữa các công việc: công việc nào phải hoàn thành trước, công việc nào có thể thực hiện song song. Có ba loại phụ thuộc chính:

  • Finish-to-Start (FS): Công việc B chỉ bắt đầu khi A hoàn thành (phổ biến nhất)
  • Start-to-Start (SS): B có thể bắt đầu khi A bắt đầu
  • Finish-to-Finish (FF): B phải kết thúc cùng lúc hoặc sau khi A kết thúc

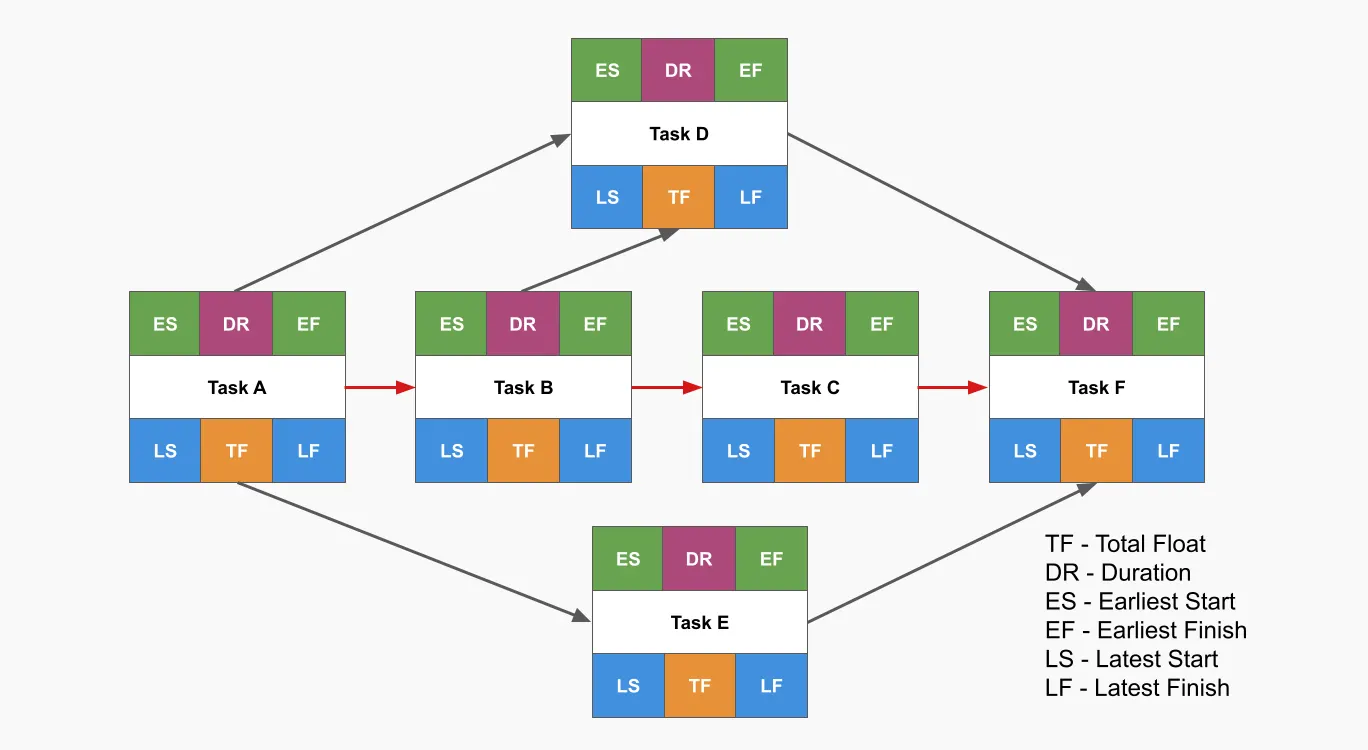

Bước 3: Vẽ sơ đồ PERT

Bắt đầu vẽ sơ đồ mạng dựa trên thông tin đã thu thập:

Các bước vẽ:

1. Vẽ nút bắt đầu (Start), đánh số 1
2. Từ nút 1, vẽ mũi tên đến các công việc không có tiền nhiệm (A trong ví dụ)
3. Tiếp tục vẽ các nút và mũi tên theo thứ tự logic
4. Sử dụng công việc giả (dummy activity) khi cần thể hiện quan hệ phụ thuộc phức tạp (mũi tên đứt nét, thời gian = 0)
5. Kết thúc tại nút cuối cùng (Finish)

Bước 4: Tính toán chi tiết thời gian thực hiện công việc

Sau khi vẽ sơ đồ PERT, tiến hành tính toán hai lượt:

Forward Pass (Tính lượt xuôi): Xác định thời gian sớm nhất (Earliest Start – ES và Earliest Finish – EF)

  • Bắt đầu từ nút đầu tiên, ES = 0
  • EF = ES + Thời gian công việc
  • Nếu một nút có nhiều công việc đổ vào, lấy EF lớn nhất làm ES cho công việc tiếp theo

Backward Pass (Tính lượt ngược): Xác định thời gian muộn nhất (Latest Start – LS và Latest Finish – LF)

  • Bắt đầu từ nút cuối cùng, LF = EF của dự án
  • LS = LF – Thời gian công việc
  • Nếu một nút có nhiều công việc xuất phát, lấy LS nhỏ nhất làm LF cho công việc trước đó

Tính Slack: Slack = LS – ES hoặc LF – EF

Bước 5: Xác định đường găng

Đường găng là chuỗi công việc có Float = 0, tức là không có thời gian dự trữ. Đây là đường đi dài nhất từ đầu đến cuối dự án, quyết định thời gian hoàn thành tối thiểu.

Ưu và nhược điểm của sơ đồ PERT

Như mọi phương pháp quản lý, sơ đồ PERT có điểm mạnh và hạn chế riêng. Hiểu rõ điều này giúp doanh nghiệp áp dụng đúng lúc, đúng chỗ.

Ưu điểm

  • Cung cấp cái nhìn tổng thể: Sơ đồ mạng PERT giúp người quản lý và team nhìn thấy toàn bộ dự án trong một hình ảnh, hiểu rõ mối liên hệ giữa các công việc. Điều này đặc biệt quan trọng với dự án phức tạp có nhiều bộ phận tham gia.
  • Xác định chính xác đường găng: Khả năng tính toán và làm nổi bật các công việc then chốt giúp tập trung nguồn lực đúng chỗ, tránh lãng phí thời gian vào những task không ảnh hưởng deadline.
  • Quản lý rủi ro thời gian tốt hơn: Phương pháp ước lượng ba điểm (lạc quan, khả năng cao nhất, bi quan) giúp dự án có kế hoạch dự phòng, giảm thiểu bất ngờ về tiến độ.
  • Cải thiện giao tiếp: Sơ đồ trực quan là ngôn ngữ chung giữa các bên liên quan, giảm hiểu lầm và tăng cường phối hợp.
  • Hỗ trợ ra quyết định: Khi cần rút ngắn thời gian dự án hoặc điều chỉnh nguồn lực, sơ đồ PERT cung cấp dữ liệu để đánh giá tác động của từng phương án.
  • Theo dõi tiến độ hiệu quả: So sánh thời gian thực tế với kế hoạch trên sơ đồ giúp phát hiện sớm các vấn đề và can thiệp kịp thời.

Nhược điểm

  • Tốn thời gian thiết lập: Với dự án lớn, việc liệt kê đầy đủ công việc, xác định quan hệ phụ thuộc và tính toán có thể mất nhiều ngày. Nếu dự án đơn giản, công sức bỏ ra không tương xứng với giá trị nhận được.
  • Phụ thuộc vào ước lượng chủ quan: Độ chính xác của sơ đồ PERT phụ thuộc vào kinh nghiệm và khả năng ước lượng của người lập kế hoạch. Nếu ước lượng sai, toàn bộ sơ đồ mất giá trị.
  • Khó cập nhật với dự án thay đổi nhiều: Khi phạm vi dự án thay đổi thường xuyên (như trong phát triển phần mềm theo Agile), việc vẽ lại sơ đồ PERT liên tục trở nên bất khả thi.
  • Không thể hiện rõ nguồn lực: Sơ đồ PERT tập trung vào thời gian và quan hệ logic, nhưng không hiển thị trực quan ai làm gì, nguồn lực nào đang quá tải. Cần kết hợp với các công cụ khác như biểu đồ Gantt hoặc Resource Histogram.
  • Phức tạp với người không quen: Nhân viên mới hoặc các bên liên quan không có kiến thức quản lý dự án có thể thấy khó hiểu sơ đồ PERT, đặc biệt với các dự án lớn có hàng trăm nút và mũi tên.
  • Không phù hợp với dự án lặp lại: Các dự án có quy trình chuẩn, lặp đi lặp lại không cần phân tích chi tiết như PERT, mà chỉ cần checklist hoặc SOP (Standard Operating Procedure).

Nguyên tắc cần tuân thủ khi vẽ sơ đồ PERT

Để sơ đồ PERT chính xác và dễ đọc, cần tuân thủ các nguyên tắc sau:

Nguyên tắc về cấu trúc

  • Một điểm bắt đầu, một điểm kết thúc: Sơ đồ phải có nút khởi đầu duy nhất và nút kết thúc duy nhất, thể hiện ranh giới rõ ràng của dự án.
  • Không có vòng lặp: Không được có đường đi từ một nút quay lại chính nó, vì điều này vi phạm logic thời gian tuyến tính.
  • Mỗi công việc có điểm đầu và điểm cuối rõ ràng: Mỗi mũi tên phải xuất phát từ một nút và kết thúc tại một nút khác.
  • Sử dụng công việc giả khi cần thiết: Khi hai công việc song song có điểm kết thúc khác nhau nhưng cùng là tiền nhiệm của một công việc khác, dùng mũi tên đứt nét (dummy) để thể hiện quan hệ logic mà không tốn thời gian.

Nguyên tắc về thời gian

  • Thời gian phải thực tế: Ước lượng dựa trên dữ liệu lịch sử, kinh nghiệm chuyên gia, không nên quá lạc quan hay bi quan.
  • Tính toán chính xác: Kiểm tra kỹ các phép tính Forward Pass và Backward Pass, vì một sai số nhỏ có thể dẫn đến xác định sai đường găng.

Nguyên tắc về trình bày

  • Sắp xếp từ trái sang phải: Các nút và mũi tên nên được bố trí theo chiều thời gian, giúp người đọc dễ theo dõi.
  • Ghi chú đầy đủ: Mỗi công việc cần có mã số, tên gọi và thời gian. Mỗi nút nên ghi rõ EET và LET.
  • Tránh chồng chéo: Bố trí sơ đồ sao cho các mũi tên không cắt nhau, giữ khoảng cách hợp lý giữa các nút để dễ nhìn.

Sai lầm thường gặp cần tránh

  • Bỏ sót công việc: Không phân tích kỹ dự án, thiếu các nhiệm vụ quan trọng
  • Xác định sai quan hệ phụ thuộc: Cho rằng hai công việc độc lập trong khi thực tế có liên quan
  • Ước lượng thời gian không thực tế: Quá lạc quan hoặc không tính đến rủi ro
  • Không cập nhật sơ đồ: Giữ nguyên kế hoạch ban đầu dù thực tế đã thay đổi
  • Quá phức tạp: Chia nhỏ quá mức, làm sơ đồ rối mắt và khó quản lý

Sự khác biệt giữa PERT và Gantt Chart

Nhiều quản lý dự án thường nhầm lẫn giữa sơ đồ PERT và biểu đồ Gantt. Dưới đây là bảng so sánh chi tiết:

Tiêu chí Sơ đồ PERT Gantt Chart
Dạng biểu diễn Sơ đồ mạng lưới (network diagram) Biểu đồ thanh ngang theo trục thời gian
Mục đích chính Xác định đường găng và phụ thuộc phức tạp Theo dõi tiến độ và phân bổ nguồn lực
Ước lượng thời gian Dựa trên xác suất (3 mức thời gian) Thời gian cố định hoặc khoảng thời gian
Độ phức tạp Phù hợp dự án phức tạp, nhiều phụ thuộc Phù hợp dự án đơn giản, trực quan
Khả năng phát hiện rủi ro Cao – nhờ phân tích đường găng Trung bình – chủ yếu theo dõi deadline

Khi nào dùng biểu đồ Gantt?

  • Dự án có timeline rõ ràng, cần theo dõi tiến độ hàng ngày/hàng tuần
  • Cần hiển thị ai làm gì, khi nào để phân công và giám sát
  • Trình bày cho khách hàng, ban lãnh đạo không chuyên về quản lý dự án
  • Dự án vừa và nhỏ (< 50 công việc) với quan hệ phụ thuộc đơn giản
  • Cần cập nhật thường xuyên và linh hoạt

Ví dụ: Tổ chức sự kiện, chiến dịch marketing, triển khai phần mềm theo sprint.

Khi nào dùng sơ đồ PERT?

  • Dự án phức tạp với nhiều công việc phụ thuộc lẫn nhau
  • Cần xác định chính xác đường găng để ưu tiên nguồn lực
  • Thời gian thực hiện không chắc chắn, cần quản lý rủi ro
  • Giai đoạn lập kế hoạch, phân tích khả thi trước khi triển khai
  • Dự án dài hạn, quy mô lớn với nhiều bên tham gia

Ví dụ: Xây dựng nhà máy, phát triển sản phẩm mới, triển khai hệ thống ERP.

Kết hợp cả hai PERT và Gantt Chart

Nhiều doanh nghiệp sử dụng PERT trong giai đoạn lập kế hoạch để phân tích chi tiết, sau đó chuyển sang Gantt để theo dõi tiến độ hàng ngày. Cách tiếp cận này tận dụng được điểm mạnh của cả hai phương pháp.

Quy trình kết hợp:

  1. Dùng PERT để phân tích dự án, xác định đường găng
  2. Chuyển sang Gantt để lập lịch cụ thể, phân công nhân sự
  3. Theo dõi tiến độ trên Gantt hàng tuần
  4. Khi có thay đổi lớn, quay lại PERT để đánh giá tác động

Kết luận

Sơ đồ PERT là công cụ quản lý dự án mạnh mẽ, giúp doanh nghiệp nhìn thấy toàn cảnh, xác định công việc then chốt và quản lý rủi ro thời gian hiệu quả. Phương pháp này đặc biệt phù hợp với các dự án phức tạp, có nhiều công việc phụ thuộc lẫn nhau và thời gian không chắc chắn.

Việc vẽ sơ đồ PERT đòi hỏi đầu tư thời gian và công sức ban đầu, nhưng lợi ích mang lại hoàn toàn xứng đáng. Đối với các chủ doanh nghiệp và quản lý dự án tại Việt Nam, việc nắm vững cách vẽ sơ đồ PERT không chỉ là kỹ năng kỹ thuật, mà còn là tư duy chiến lược giúp dự án thành công, doanh nghiệp phát triển bền vững.
