Các doanh nghiệp đang gặp khó khăn trong việc kiểm soát tiến độ và chi phí dự án, dẫn đến tình trạng trễ deadline và vượt ngân sách. Mỗi dự án trễ hẹn không chỉ là con số trên báo cáo mà còn kéo theo chi phí cơ hội bị đánh mất, uy tín thương hiệu suy giảm và áp lực gia tăng cho toàn bộ đội ngũ thực hiện. Trong bối cảnh đó, WBS là gì đang trở thành câu hỏi được nhiều chủ doanh nghiệp và nhà quản lý quan tâm như một giải pháp giúp phân rã những công việc phức tạp thành các hạng mục rõ ràng, dễ kiểm soát. Bài viết này từ CEO360 sẽ giải mã về WBS là gì, cách xây dựng sơ đồ WBS hiệu quả và những ứng dụng thực tiễn trong quản lý dự án tại Việt Nam.

WBS là gì?

WBS (Work Breakdown Structure) hay cấu trúc phân rã công việc là phương pháp phân chia một dự án lớn thành các thành phần công việc nhỏ hơn, dễ quản lý hơn theo cấu trúc phân cấp. Mỗi cấp độ trong sơ đồ WBS đại diện cho một mức độ chi tiết tăng dần của công việc cần hoàn thành.

Theo định nghĩa của Project Management Institute (PMI) trong PMBOK Guide, work breakdown structure là “sự phân rã phân cấp theo hướng sản phẩm của công việc mà nhóm dự án sẽ thực hiện để đạt được mục tiêu dự án và tạo ra các sản phẩm bàn giao cần thiết”.

Nói một cách đơn giản, WBS là gì nếu so sánh với đời sống hàng ngày? Giống như việc xây một ngôi nhà, thay vì nhìn toàn bộ công trình khổng lồ, người ta sẽ chia thành: móng nhà, tường, mái, hệ thống điện nước, nội thất… Mỗi phần lại được chia nhỏ tiếp cho đến khi có thể giao cho một người hoặc một đội thực hiện cụ thể.

Mục đích sử dụng WBS là gì?

Xác định phạm vi công việc rõ ràng

Một trong những mục đích chính khi sử dụng work breakdown structure là giúp xác định đầy đủ và chính xác phạm vi công việc của dự án.

Liệt kê toàn bộ công việc cần thực hiện, không bỏ sót

  • Phân biệt rõ ràng giữa công việc thuộc dự án và không thuộc dự án
  • Ngăn chặn hiện tượng “scope creep” (phạm vi dự án bị mở rộng không kiểm soát)

Ví dụ, một dự án triển khai phần mềm ERP tại doanh nghiệp sản xuất có thể bị mở rộng phạm vi khi khách hàng yêu cầu thêm tính năng trong quá trình thực hiện. Với sơ đồ WBS rõ ràng từ đầu, người quản lý dự án có cơ sở để đàm phán về thời gian và chi phí bổ sung.

Lập kế hoạch chi tiết và phân bổ nguồn lực

WBS là gì nếu không phải là công cụ lập kế hoạch? Khi đã phân rã công việc thành các gói công việc nhỏ, việc ước lượng thời gian, chi phí và nguồn lực trở nên chính xác hơn nhiều.

Các lợi ích cụ thể:

  • Ước lượng chính xác hơn: Ước lượng 10 công việc nhỏ luôn chính xác hơn ước lượng 1 công việc lớn
  • Phân công hợp lý: Mỗi gói công việc có thể giao cho người hoặc đội có năng lực phù hợp
  • Tối ưu nguồn lực: Nhìn thấy được thời điểm nào cần nhiều người, thời điểm nào có thể giảm nhân lực

Tăng cường khả năng giám sát và kiểm soát dự án

Khi đã hiểu WBS là gì và triển khai đúng cách, việc giám sát tiến độ dự án trở nên đơn giản và hiệu quả. Thay vì hỏi “dự án đã hoàn thành bao nhiêu phần trăm?” – một câu hỏi mơ hồ và khó trả lời chính xác, project manager có thể theo dõi:

  • Số lượng work package đã hoàn thành / tổng số work package
  • Tiến độ cụ thể của từng gói công việc
  • Các điểm nghẽn và rủi ro sớm

WBS cũng giúp báo cáo tiến độ cho ban lãnh đạo và cổ đông một cách trực quan, dễ hiểu. Thay vì báo cáo dài dòng, một biểu đồ WBS với các màu sắc thể hiện trạng thái (xanh – hoàn thành, vàng – đang thực hiện, đỏ – chậm tiến độ) có thể truyền tải thông tin nhanh chóng và chính xác.

Cơ sở để tính toán chi phí và thời gian

WBS còn giúp doanh nghiệp xây dựng được baseline (đường cơ sở) cho chi phí và thời gian. Mỗi gói công việc trong work breakdown structure sẽ có:

  • Ước lượng chi phí: Nhân công, vật tư, thiết bị, chi phí gián tiếp
  • Ước lượng thời gian: Thời gian thực hiện, thời gian chờ đợi
  • Phụ thuộc: Công việc nào phải hoàn thành trước khi bắt đầu

Từ đó, tổng chi phí và thời gian dự án được tính toán từ dưới lên (bottom-up estimation), cho độ chính xác cao hơn nhiều so với ước lượng từ trên xuống (top-down estimation).

Ví dụ, một doanh nghiệp xây dựng áp dụng WBS cho dự án xây nhà máy đã giảm được 15% sai lệch giữa ngân sách dự kiến và thực tế so với các dự án trước đó không sử dụng phương pháp này.

Mục đích sử dụng WBS trong quản lý dự án
Mục đích sử dụng WBS trong quản lý dự án

Cấu trúc của WBS là gì?

Bản chất của WBS

Work breakdown structure không đơn thuần là một danh sách công việc thông thường. Đây là một hệ thống phân cấp tập trung vào các sản phẩm bàn giao (deliverables) của dự án, giúp người quản lý có cái nhìn toàn diện về những gì cần tạo ra thay vì chỉ liệt kê các hoạt động cần thực hiện.

Điểm khác biệt cốt lõi: sơ đồ WBS tập trung vào “cái gì” (what) là những kết quả đầu ra cụ thể, chứ không phải “làm thế nào” (how) là các bước thực hiện. Những công việc nhỏ nhất trong cấu trúc này đóng vai trò nền tảng, giúp xác định rõ phạm vi và mục tiêu cần đạt được.

Hơn nữa, work breakdown structure tạo ra sự liên kết chặt chẽ giữa các công việc nhỏ, giống như những mảnh ghép độc lập nhưng khi kết hợp lại sẽ hoàn thiện bức tranh tổng thể. Mục tiêu cuối cùng chỉ đạt được khi tất cả các nhiệm vụ bên trong được hoàn thành một cách trọn vẹn.

Các cấp đồ trong sơ đồ WBS

Sơ đồ WBS thường được tổ chức dưới dạng biểu đồ cây hoặc danh sách phân cấp, trong đó mỗi cấp độ mô tả một phần chi tiết hơn của công việc:

Cấp 1: Dự án (Project)

  • Đây là mức cao nhất, đại diện cho toàn bộ dự án cần thực hiện
  • Ví dụ: “Dự án triển khai hệ thống quản lý kho tự động cho nhà máy sản xuất”

Cấp 2: Các giai đoạn chính (Major Deliverables/Phases)

  • Dự án được chia thành các sản phẩm bàn giao lớn hoặc các giai đoạn chính
  • Ví dụ: “Thiết kế sản phẩm”, “Phát triển phần mềm”, “Triển khai hệ thống”

Cấp 3: Gói công việc (Work Packages)

  • Các thành phần chính tiếp tục được chia nhỏ thành các gói công việc cụ thể
  • Đây là cấp độ quan trọng nhất, nơi công việc được định nghĩa đủ chi tiết để có thể ước tính chi phí, thời gian và giao cho một người hoặc nhóm chịu trách nhiệm
  • Ví dụ: “Thiết kế giao diện”, “Viết mã Module A”, “Kiểm thử chức năng”

Các cấp độ thấp hơn (nhiệm vụ/hoạt động)

  • Trong một số trường hợp, có thể tiếp tục chia nhỏ gói công việc thành các nhiệm vụ cụ thể hơn (activities)
  • Tuy nhiên, cần lưu ý: WBS chỉ nên đi đến mức gói công việc; chi tiết nhiệm vụ có thể quản lý trong lịch trình dự án

Nguyên tắc phân cấp trong cấu trúc WBS là gì?

Khi xây dựng sơ đồ WBS, các nhà quản lý dự án và đội nhóm cần có cái nhìn toàn diện về khối lượng công việc cũng như mối liên hệ giữa các thành phần. Một số nguyên tắc quan trọng:

  • Tính phân cấp rõ ràng: Mỗi cấp độ thể hiện một mức độ chi tiết tăng dần, giúp dễ dàng theo dõi và quản lý
  • Tập trung vào kết quả đầu ra: Mỗi phần tử trong work breakdown structure nên đại diện cho một sản phẩm bàn giao cụ thể, có thể đo lường được
  • Độc lập và đầy đủ: Các gói công việc nên tương đối độc lập với nhau nhưng khi kết hợp lại phải bao phủ toàn bộ phạm vi dự án
  • Dễ quản lý: Mỗi work package phải đủ nhỏ để có thể ước lượng chính xác và giao cho một người/nhóm chịu trách nhiệm

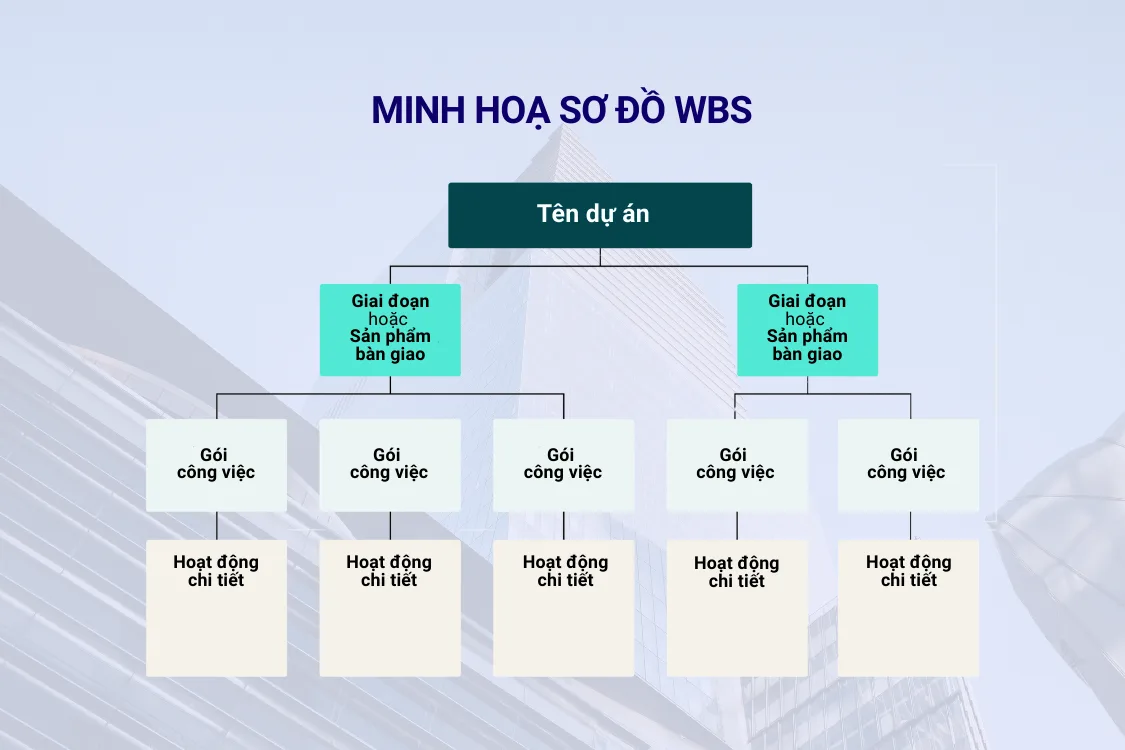

Ví dụ minh họa cấu trúc WBS thực tế

Ví dụ về dự án triển khai hệ thống CRM cho công ty thương mại điện tử:

Cấp 1: Dự án triển khai hệ thống CRM

Cấp 2: Các thành phần chính

  • Phân tích và lập kế hoạch
  • Thiết kế hệ thống
  • Phát triển và tùy chỉnh
  • Kiểm thử và đảm bảo chất lượng
  • Triển khai và đào tạo
  • Vận hành và bảo trì

Cấp 3: Gói công việc (ví dụ cho “Phát triển và tùy chỉnh”)

  • Phát triển module quản lý khách hàng
  • Phát triển module quản lý đơn hàng
  • Tích hợp với hệ thống thanh toán
  • Tùy chỉnh giao diện theo yêu cầu
  • Xây dựng báo cáo phân tích

Mỗi gói công việc ở cấp 3 có thể được giao cho một team leader cụ thể, với thời gian và ngân sách được xác định rõ ràng. Ví dụ: “Phát triển module quản lý khách hàng” có thể mất 120 giờ làm việc, cần 2 lập trình viên và 1 tester, với chi phí ước tính 60 triệu đồng.

Cấu trúc này giúp sơ đồ WBS trở thành công cụ trực quan, dễ hiểu cho cả đội dự án lẫn các bên liên quan, đồng thời tạo nền tảng vững chắc cho việc lập kế hoạch, giám sát và kiểm soát dự án hiệu quả.

Quy trình thiết lập cấu trúc công việc WBS là gì

Quy trình thiết lập cấu trúc công việc WBS
Quy trình thiết lập cấu trúc công việc WBS

Bước 1: Xác định mục tiêu và phạm vi dự án

Trước khi xây dựng WBS, cần làm rõ mục tiêu và ranh giới của dự án:

Xác định mục tiêu dự án

Mục tiêu dự án cần được định nghĩa theo tiêu chí SMART (Specific – Cụ thể, Measurable – Đo lường được, Achievable – Khả thi, Relevant – Liên quan, Time-bound – Có thời hạn):

  • Dự án muốn đạt được kết quả gì?
  • Thành công được đo lường bằng chỉ số nào?
  • Các ràng buộc về thời gian, ngân sách, chất lượng?

Xác định phạm vi dự án

  • In-scope: Công việc nằm trong dự án
  • Out-of-scope: Công việc không thuộc trách nhiệm dự án
  • Ràng buộc: Nguồn lực, công nghệ, pháp lý

Công cụ hỗ trợ:

  • Project Charter: Tài liệu chính thức khởi động dự án
  • Scope Statement: Mô tả chi tiết phạm vi dự án
  • Stakeholder Requirements: Yêu cầu từ các bên liên quan

Ví dụ thực tế: Dự án triển khai hệ thống quản lý nhân sự (HRMS) cho doanh nghiệp 500 nhân viên có mục tiêu: “Số hóa hoàn toàn quy trình tuyển dụng, onboarding, chấm công và tính lương trong 6 tháng với ngân sách 800 triệu đồng, giảm 40% thời gian xử lý hành chính nhân sự”.

Bước 2: Phân rã thành các giai đoạn chính

Sau khi đã rõ ràng về mục tiêu và phạm vi, bước tiếp theo trong việc xây dựng work breakdown structure là chia dự án thành các thành phần lớn. Có hai cách tiếp cận phổ biến:

Tiếp cận theo giai đoạn (Phase-based)

Phù hợp với các dự án có quy trình tuần tự, theo vòng đời dự án:

  • Khởi động: Phê duyệt dự án, lập team
  • Lập kế hoạch: Xây dựng kế hoạch chi tiết
  • Thực hiện: Triển khai các công việc chính
  • Giám sát và kiểm soát: Theo dõi tiến độ
  • Kết thúc: Bàn giao và đánh giá

Tiếp cận theo sản phẩm bàn giao (Deliverable-based)

  • Phù hợp với dự án có nhiều thành phần độc lập
  • Ví dụ dự án hệ thống quản trị nguồn nhân lực (HRMS): Hệ thống tuyển dụng → Hệ thống onboarding → Hệ thống chấm công → Hệ thống tính lương → Hệ thống báo cáo

Lựa chọn: Dự án xây dựng/sản xuất dùng deliverable-based; dự án tư vấn/nghiên cứu dùng phase-based.

Bước 3: Chia nhỏ thành gói công việc

Mỗi giai đoạn chính được chia thành gói công việc – đơn vị nhỏ nhất có thể quản lý.

Tiêu chí gói công việc tốt:

  • Có một người chịu trách nhiệm rõ ràng
  • Thời gian: 8-80 giờ làm việc
  • Có tiêu chí hoàn thành cụ thể
  • Tương đối độc lập với các work package khác

Kỹ thuật phân rã:

  • Brainstorming: Họp nhóm dự án, liệt kê tất cả công việc cần làm
  • Decomposition: Chia nhỏ từ trên xuống (top-down)
  • Expert Judgment: Tham khảo ý kiến chuyên gia, người có kinh nghiệm
  • Templates: Sử dụng WBS mẫu từ các dự án tương tự

Bước 4: Gán mã số và trách nhiệm

Để sơ đồ WBS dễ quản lý và theo dõi, mỗi phần tử cần được gán mã số duy nhất và xác định người chịu trách nhiệm.

Hệ thống mã hóa WBS

Sử dụng số phân cấp để dễ nhận diện:

  • Cấp 1: 1.0, 2.0, 3.0
  • Cấp 2: 1.1, 1.2, 1.3
  • Cấp 3: 1.1.1, 1.1.2, 1.1.3

Gán trách nhiệm cho mỗi work package:

  • Owner: Người chịu trách nhiệm chính (1 người)
  • Contributors: Người tham gia thực hiện
  • Approver: Người phê duyệt
  • Informed: Người cần được thông báo

Công cụ: RACI Matrix (Responsible, Accountable, Consulted, Informed)

Thông tin bổ sung:

  • Thời gian ước lượng
  • Chi phí ước lượng
  • Phụ thuộc
  • Rủi ro
  • Tiêu chí hoàn thành

Bước 5: Xác thực và phê duyệt

Bước cuối cùng trong quy trình thiết lập work breakdown structure là xác thực tính đầy đủ, chính xác và được sự đồng thuận từ các bên liên quan.

Xác thực nội bộ

Project manager và team dự án cần kiểm tra:

  • Tính đầy đủ: WBS có bao phủ 100% phạm vi dự án không?
  • Không trùng lặp: Có work package nào bị trùng lặp không?
  • Mức độ chi tiết phù hợp: Có quá chi tiết hoặc quá sơ sài không?
  • Khả thi: Các work package có thể thực hiện được không?
  • Đo lường được: Tiêu chí hoàn thành có rõ ràng không?

Công cụ:

  • Checklist: Danh sách kiểm tra các tiêu chí
  • Peer Review: Đồng nghiệp review chéo
  • Walkthrough: Trình bày WBS cho team để nhận phản hồi

Xác thực với stakeholder

Trình bày WBS cho:

  • Sponsor/Ban lãnh đạo: Xác nhận phạm vi và ngân sách
  • Khách hàng: Xác nhận sản phẩm bàn giao
  • Team thực hiện: Xác nhận tính khả thi

Phê duyệt chính thức

  • Lập tài liệu WBS hoàn chỉnh
  • Xin chữ ký phê duyệt
  • Lưu trữ WBS như baseline
  • Phổ biến cho toàn team

Quản lý thay đổi: Mọi thay đổi sau phê duyệt phải qua quy trình: Đề xuất → Đánh giá tác động → Phê duyệt → Cập nhật WBS.

Các nguyên tắc khi thiết lập WBS là gì?

Nguyên tắc 100% (100% Rule)

Đây là nguyên tắc quan trọng nhất khi xây dựng work breakdown structure. Nguyên tắc 100% quy định rằng WBS phải bao gồm 100% công việc được định nghĩa trong phạm vi dự án, bao gồm cả quản lý dự án.

Ý nghĩa:

  • Tổng các phần tử con = 100% phần tử cha: Nếu một giai đoạn được chia thành 5 work package, thì 5 work package này phải chiếm đúng 100% công việc của giai đoạn đó
  • Không thiếu, không thừa: Không được bỏ sót công việc nào, cũng không được thêm công việc nằm ngoài phạm vi
  • Áp dụng ở mọi cấp độ: Nguyên tắc này phải được tuân thủ từ cấp cao nhất đến work package

Ví dụ: Nếu dự án có 3 giai đoạn chính: Thiết kế (30%), Phát triển (50%), Triển khai (20%), thì:

  • Tổng = 30% + 50% + 20% = 100%
  • Nếu chỉ có Thiết kế (30%) + Phát triển (50%) = 80% → Vi phạm nguyên tắc 100%

Tập trung vào kết quả đầu ra

WBS tập trung vào “cái gì” (what) – sản phẩm bàn giao, không phải “làm thế nào” (how) – hoạt động.

Sản phẩm bàn giao Hoạt động
Tài liệu thiết kế hệ thống Họp phân tích yêu cầu
Module quản lý khách hàng Viết code
Báo cáo kiểm thử Thực hiện test case
Hệ thống đã triển khai Cài đặt phần mềm

Tại sao?

  • Dễ đo lường và tạo giá trị
  • Dễ giao tiếp với stakeholder
  • Linh hoạt về phương pháp thực hiện

Cách áp dụng:

  • Đặt tên theo danh từ: Đúng: “Tài liệu phân tích yêu cầu”; Sai: “Phân tích yêu cầu”
  • Mỗi work package có sản phẩm đầu ra cụ thể, kiểm tra được

Đảm bảo mức độ chi tiết phù hợp

Một work package tốt nên có thời gian thực hiện từ 8 đến 80 giờ làm việc (tương đương 1-10 ngày làm việc):

Yếu tố ảnh hưởng:

  • Quy mô dự án: Dự án lớn (trên 1 năm) có thể chấp nhận work package lớn hơn
  • Độ phức tạp: Công việc phức tạp, rủi ro cao cần chia nhỏ hơn
  • Kinh nghiệm team: Team thiếu kinh nghiệm cần work package nhỏ hơn để dễ hướng dẫn
  • Yêu cầu báo cáo: Nếu cần báo cáo tiến độ hàng tuần, work package nên trên 1 tuần

Dấu hiệu quá chi tiết: Hàng trăm work package cho dự án 3-6 tháng, mất nhiều thời gian cập nhật.

Dấu hiệu quá sơ sài: Không ước lượng được chính xác, khó theo dõi tiến độ.

Nguyên tắc thực tế:

  • Dự án 3 tháng: 30-50 work packages
  • Dự án 6 tháng: 50-100 work packages
  • Dự án 1 năm: 100-200 work packages

Tránh trùng lặp công việc

Nguyên tắc cuối cùng nhưng không kém phần quan trọng khi xây dựng sơ đồ WBS là đảm bảo mỗi công việc chỉ xuất hiện một lần trong toàn bộ cấu trúc.

Tại sao trùng lặp là vấn đề?

  • Lãng phí nguồn lực, tính chi phí nhiều lần
  • Nhầm lẫn trách nhiệm
  • Khó theo dõi tiến độ
  • Ước lượng sai

Các trường hợp dễ trùng lặp:

Công việc chung ở nhiều giai đoạn

  • Ví dụ: “Họp review” xuất hiện ở Thiết kế, Phát triển, Kiểm thử
  • Giải pháp: Tạo work package riêng “Quản lý dự án” hoặc gộp thành “Quản lý chất lượng”

Công việc liên quan nhiều module

  • Ví dụ: “Tích hợp API thanh toán” ở cả Module Bán hàng và Kế toán
  • Giải pháp: Đặt ở cấp cao hơn hoặc một module chính

So sánh WBS và các công cụ khác

WBS với Gantt chart

Nhiều người quản lý dự án thường nhầm lẫn giữa WBS là gì và Gantt chart là gì. Mặc dù cả hai đều là công cụ quan trọng trong quản lý dự án, chúng phục vụ mục đích khác nhau và bổ sung cho nhau.

Điểm khác biệt cơ bản:

Tiêu chí WBS (Work Breakdown Structure) Gantt chart
Mục đích chính Phân rã phạm vi công việc Lập lịch trình thời gian
Tập trung vào “Cái gì” cần làm (What) “Khi nào” làm (When)
Cấu trúc Phân cấp dạng cây (hierarchical) Dạng thanh ngang theo thời gian (timeline)
Thông tin chính Phạm vi, deliverables, trách nhiệm Thời gian bắt đầu, kết thúc, phụ thuộc
Không có Thời gian, ngày tháng cụ thể Cấu trúc phân cấp chi tiết
Sử dụng khi Xác định phạm vi dự án Lập kế hoạch thực hiện
Đầu ra Danh sách đầy đủ công việc Lịch trình dự án

Khi nào nên dùng WBS, khi nào dùng Gantt

Dùng WBS khi:

  • Bắt đầu dự án mới, cần xác định phạm vi
  • Cần phân công trách nhiệm rõ ràng
  • Ước lượng chi phí và nguồn lực
  • Giao tiếp với stakeholder về phạm vi dự án

Dùng Gantt chart khi:

  • Đã có WBS, cần lập lịch trình cụ thể
  • Theo dõi tiến độ theo thời gian
  • Quản lý phụ thuộc giữa các công việc
  • Điều chỉnh lịch trình khi có thay đổi

Kết hợp cả hai: Dự án phức tạp cần cả WBS (xác định phạm vi) và Gantt chart (quản lý thời gian).

Lợi ích khi sử dụng WBS là gì?

Lợi ích khi sử dụng WBS trong quản lý dự án
Lợi ích khi sử dụng WBS trong quản lý dự án

Tạo nên cấu trúc công việc đơn giản và hiệu quả hơn

Khi áp dụng work breakdown structure, dự án phức tạp trở nên dễ hiểu và dễ quản lý hơn nhiều. Thay vì đối mặt với một “khối” công việc khổng lồ gây choáng ngợp, đội ngũ thấy được từng bước cụ thể cần làm.

Lợi ích cụ thể:

  • Giảm độ phức tạp: Chia để trị là nguyên tắc cổ điển nhưng hiệu quả
  • Tăng sự rõ ràng: Mỗi người biết chính xác mình cần làm gì
  • Dễ dàng onboarding: Thành viên mới tham gia dự án nhanh chóng hiểu được bức tranh tổng thể

Phân tích tài chính giúp kiểm soát tốt hơn

WBS là gì nếu không phải là công cụ kiểm soát tài chính hiệu quả? Mỗi work package trong work breakdown structure có ngân sách riêng, giúp:

  • Theo dõi chi phí thực tế với kế hoạch: Phát hiện sớm các khoản chi vượt dự toán
  • Phân bổ ngân sách hợp lý: Ưu tiên nguồn lực cho các phần quan trọng
  • Tính toán ROI từng phần: Đánh giá giá trị mang lại của từng thành phần dự án

Điều chỉnh tiến độ dự án linh hoạt

Giúp người quản lý dự án có khả năng điều chỉnh linh hoạt khi có thay đổi. Khi một work package bị chậm tiến độ, có thể:

  • Tái phân bổ nguồn lực: Chuyển người từ work package khác sang hỗ trợ
  • Điều chỉnh thứ tự: Thực hiện các công việc không phụ thuộc trước
  • Fast-tracking hoặc crashing: Áp dụng các kỹ thuật rút ngắn thời gian cho các phần quan trọng

Sơ đồ WBS cũng giúp đánh giá tác động của thay đổi. Nếu khách hàng yêu cầu thêm tính năng, có thể nhanh chóng xác định work package nào bị ảnh hưởng và ước lượng thời gian, chi phí bổ sung.

Nhìn nhận và đánh giá vấn đề sớm

Một trong những lợi ích lớn nhất là khả năng phát hiện vấn đề sớm. Với work breakdown structure chi tiết:

  • Rủi ro được nhận diện cụ thể: Mỗi work package có thể có rủi ro riêng
  • Bottleneck được phát hiện nhanh: Công việc nào đang nghẽn, ảnh hưởng đến các công việc khác
  • Chất lượng được kiểm soát tốt hơn: Mỗi work package có tiêu chí chất lượng riêng

Cải thiện hiệu suất làm việc của đội ngũ

  • Tăng động lực: Thấy được tiến độ cụ thể, cảm giác hoàn thành công việc
  • Giảm xung đột: Trách nhiệm rõ ràng, ít tranh cãi về “ai làm gì”
  • Tăng trách nhiệm: Mỗi người là owner của work package của mình
  • Cải thiện collaboration: Biết rõ phụ thuộc giữa các work package, phối hợp tốt hơn

Các câu hỏi thường gặp về WBS là gì?

1. WBS khác biệt như thế nào so với một To-do list thông thường?

WBS (Work Breakdown Structure) là một cấu trúc phân cấp toàn diện, tập trung vào kết quả đầu ra (deliverables) của dự án, giúp bao quát phạm vi công việc. Trong khi đó, To-do list chỉ là một danh sách các hành động cần làm, thường mang tính cá nhân, không có hệ thống hay tổ chức rõ ràng.

2. Những phần mềm nào hỗ trợ tạo WBS tốt nhất hiện nay?

  • Microsoft Project và Smartsheet: Phù hợp cho các dự án lớn, hỗ trợ quản lý chi tiết và phức tạp.
  • Jira, Asana, Trello: Linh hoạt, dễ dùng, thích hợp để cộng tác và xây dựng WBS cho các đội nhóm.
  • Lucidchart, MindMeister: Công cụ trực quan, lý tưởng để phác thảo và thiết kế sơ đồ WBS trong giai đoạn đầu.

3. WBS có thực sự cần thiết cho các dự án quy mô nhỏ không?

Có, dù là dự án nhỏ, một WBS đơn giản với 2-3 cấp độ vẫn rất hữu ích. Nó giúp xác định rõ phạm vi, đảm bảo không bỏ sót công việc quan trọng và phân công trách nhiệm minh bạch, giữ cho dự án đi đúng hướng.

4. Ai là người chịu trách nhiệm chính trong việc xây dựng WBS?

Project Manager là người dẫn dắt và chịu trách nhiệm chính cho việc xây dựng WBS. Tuy nhiên, cần có sự tham gia của đội ngũ dự án để đảm bảo chi tiết thực tế, các chuyên gia kỹ thuật để đánh giá tính khả thi, và stakeholders để xác nhận phạm vi, đạt được sự đồng thuận.

5. Khi nào và tần suất cập nhật WBS nên là bao lâu một lần?

WBS chỉ nên cập nhật khi có thay đổi được phê duyệt về phạm vi dự án, không thay đổi thường xuyên vì nó là tài liệu nền tảng. Nên xem xét lại tại các cột mốc quan trọng (ví dụ: kết thúc giai đoạn) để đảm bảo vẫn phù hợp với mục tiêu tổng thể.

Kết luận

WBS là gì? Work Breakdown Structure không chỉ là một công cụ, mà là một tư duy chiến lược giúp “chia để trị” là biến những dự án phức tạp, đồ sộ thành các phần việc nhỏ hơn, rõ ràng và có thể kiểm soát được. Đây chính là nền tảng vững chắc nhất để đảm bảo mọi công việc đều được xác định, mọi nguồn lực được phân bổ hợp lý và mọi mục tiêu đều nằm trong tầm tay.

Đối với các CEO và nhà quản lý tại Việt Nam, việc áp dụng sơ đồ WBS không chỉ giúp cải thiện tỷ lệ thành công của từng dự án riêng lẻ, mà còn là bước đi quan trọng để xây dựng một văn hóa quản lý chuyên nghiệp, minh bạch và hiệu quả. Khi dự án không còn là một “hộp đen” đầy rủi ro, bạn sẽ có đủ cơ sở để đưa ra những quyết định chiến lược và tự tin dẫn dắt doanh nghiệp chinh phục những mục tiêu lớn hơn.
